关于2020-2021年政府债券资金使用情况的说明

2022-06-23 15:35:36

洛阳市人民政府国有资产监督管理委员会

关于2020-2021年政府债券资金使用情况的

说    明

根据财政部《地方政府债务信息公开办法(试行)》(财预〔2018209号)规定,现对我部门2020-202132.935亿元政府债券资金使用情况进行公开,具体情况说明如下:

(一)2020年洛阳市轨道交通一号线工程项目9亿元

1.洛阳市轨道交通一号线工程项目,项目单位为洛阳市轨道交通有限公司。

2.项目进展情况。轨道交通1号线全长约25公里,沿线共设车站19座,串联涧西、西工、老城、瀍河4个城市区,其中换乘站2座,高架站1座,共设出入口84个,风亭110组,线路东端设瀍东停车场一处,线路西段设红山车辆段一处。

3.资金使用情况。2020年发行的9亿元专项债已全部使用完毕,均用于项目建设。

4.项目收益及实现情况。截至2020年末项目尚未建设完成。

5.项目对应资产情况。尚未完成建设,还属于在建工程。

(二)2021年洛阳市轨道交通一号线工程项目4亿元

1.洛阳市轨道交通一号线工程项目,项目单位为洛阳市市轨道交通有限公司。

2.项目进展情况。轨道交通1号线全长约25公里,沿线共设车站19座,串联涧西、西工、老城、瀍河4个城市区,其中换乘站2座,高架站1座,共设出入口84个,风亭110组,线路东端设瀍东停车场一处,线路西段设红山车辆段一处。

3.资金使用情况。2021年发行的4亿元专项债已全部使用完毕,均用于项目建设。

4.项目收益及实现情况。2021328日开始试运营。截至2021年末处于亏损状态。

5.项目对应资产情况。目前正在办理竣工结算。

(三)2020年洛阳市轨道交通二号线一期工程项目9.615亿元

1.洛阳市轨道交通二号线一期工程项目,项目单位为洛阳市市轨道交通有限公司。

2.项目进展情况。轨道交通2号线一期工程全长约18公里,线路贯穿洛阳南北发展轴,覆盖城市北部、东南部主要客流走廊,衔接洛阳火车站、洛阳龙门高铁站两大对外交通枢纽,串联国家牡丹园、中国国花园、市体育中心、博物馆、隋唐城多个客流集散点

3.资金使用情况。2020年发行的9.615亿元专项债已全部使用完毕,均用于项目工程建设。

4.项目收益及实现情况。截至2020年末项目尚处于建设期。

5.项目对应资产情况。尚处于建设期,属于在建工程。

(四)2021年洛阳市轨道交通二号线一期工程项目10.32亿元

1.洛阳市轨道交通二号线一期工程项目,项目单位为洛阳市市轨道交通有限公司。

2.项目进展情况。轨道交通2号线一期工程全长约18公里,线路贯穿洛阳南北发展轴,覆盖城市北部、东南部主要客流走廊,衔接洛阳火车站、洛阳龙门高铁站两大对外交通枢纽,串联国家牡丹园、中国国花园、市体育中心、博物馆、隋唐城多个客流集散点

3.资金使用情况。2021年发行的10.32亿元专项债已全部使用完毕,均用于项目工程建设。

4.项目收益及实现情况。20211226日通车,开始进入试运营阶段。截至2021年末尚未产生收入。

5.项目对应资产情况。目前正在办理竣工结算。

  附件:

  1、2020年--2021年末4103 洛阳市发行的新增地方政府专项债券情况表

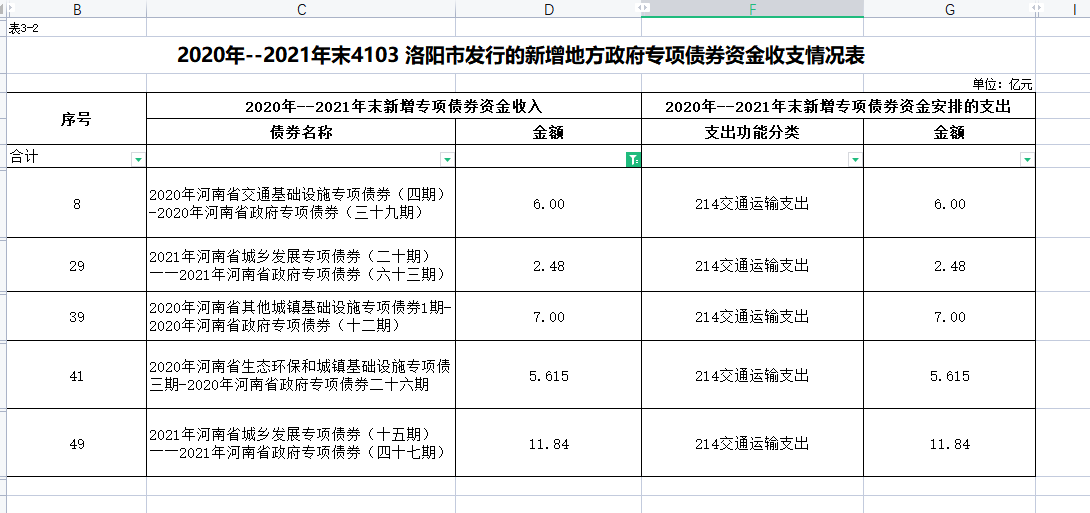

  2、2020年--2021年末4103 洛阳市发行的新增地方政府专项债券资金收支情况表

                                                   2022年6月20日
